Kenndaten
Auftraggeber
Zeitraum
Gemeinde
Stadt Bern
Planergemeinschaft (mit)
-
Summe
CHF 2.5 Mio.
SIA-Phasen
Vorprojekt bis Inbetriebnahme
Stadt Bern
-
CHF 2.5 Mio.
Vorprojekt bis Inbetriebnahme

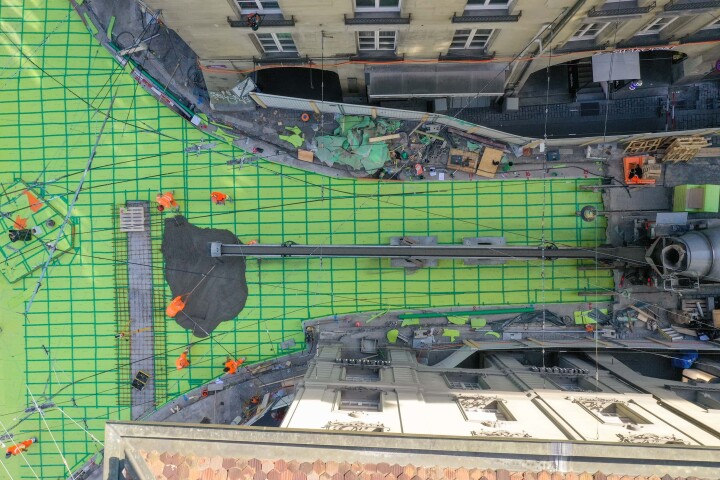

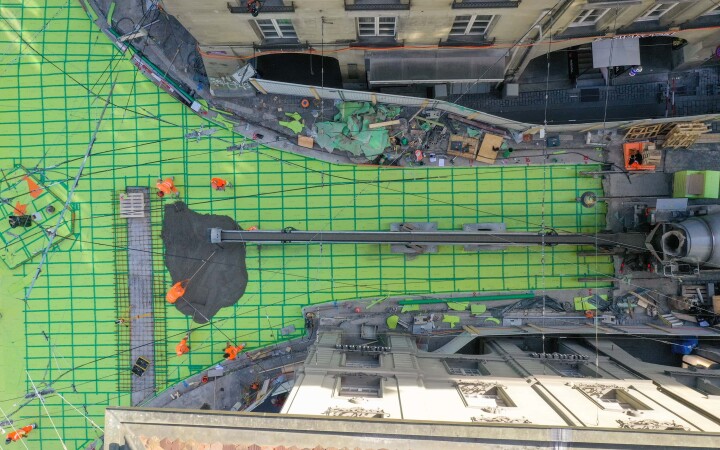

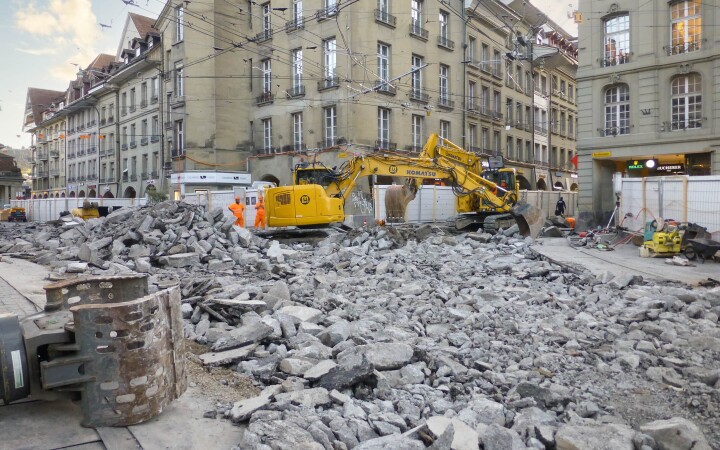

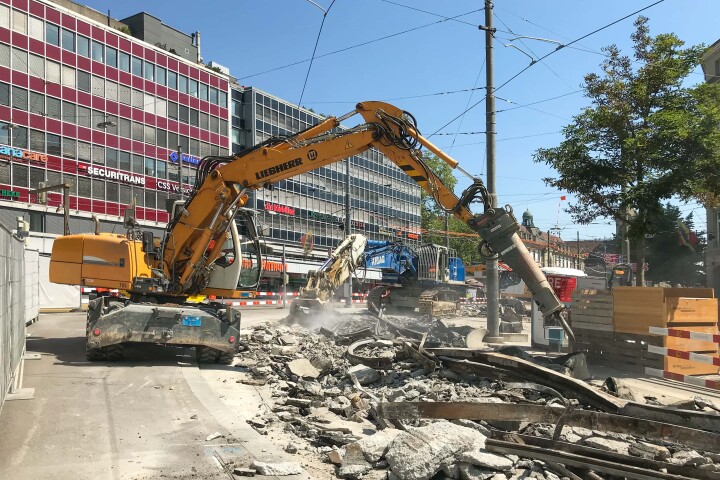

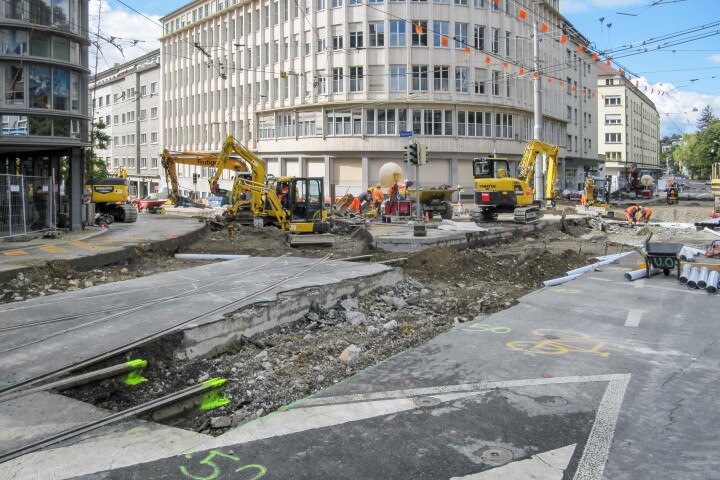

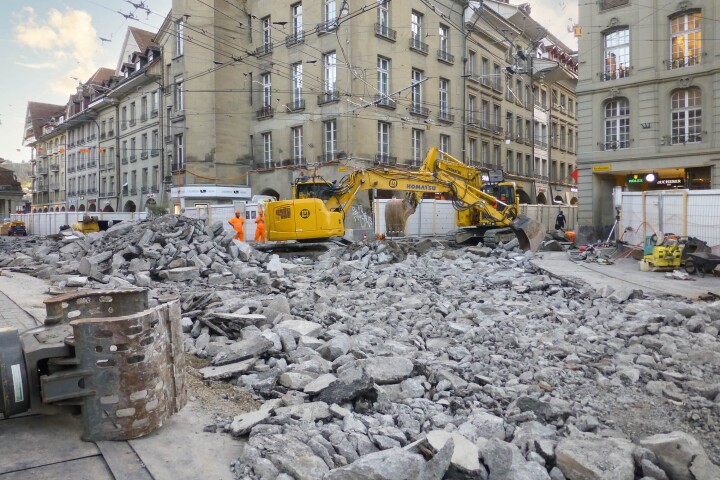

Um die Betriebssicherheit weiterhin zu gewährleisten, wurden in den Sommerferien 2019 die Gleis- und Weichenanlagen im Kocherpark, Hirschengraben sowie die Bubenbergkurve saniert.

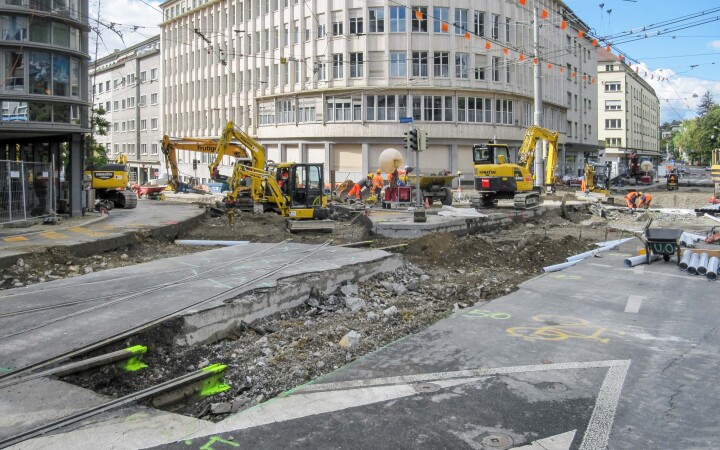

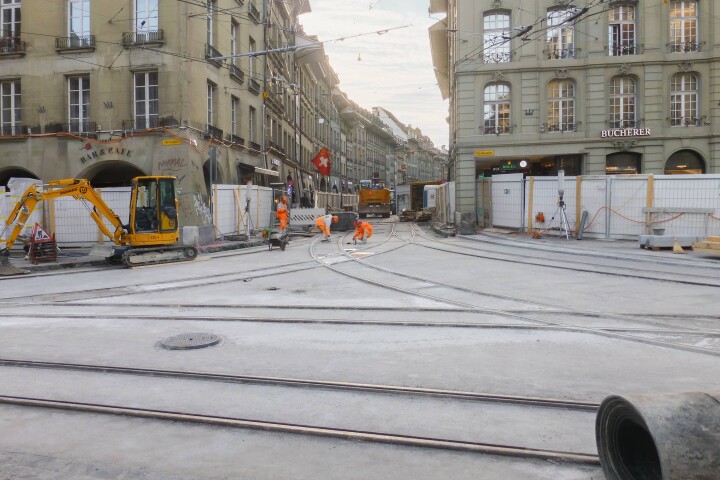

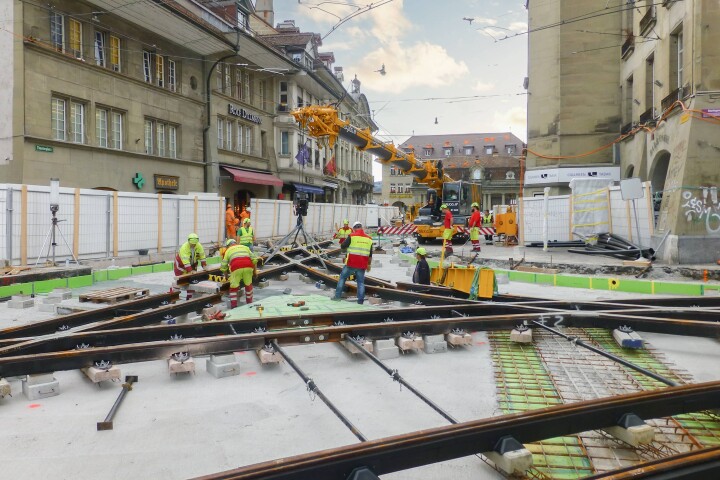

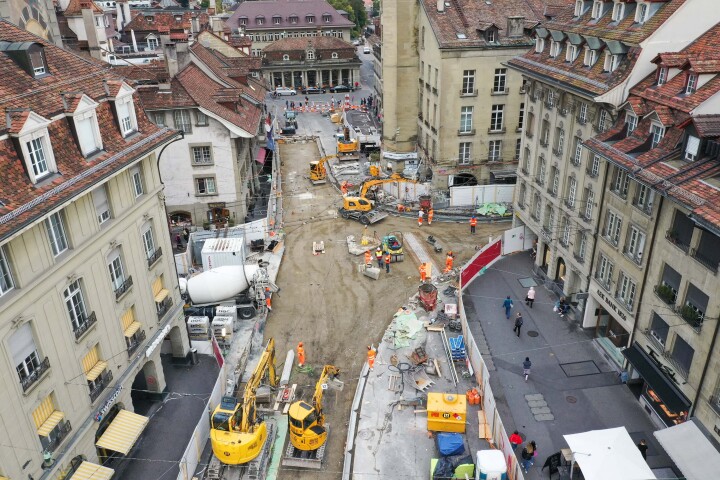

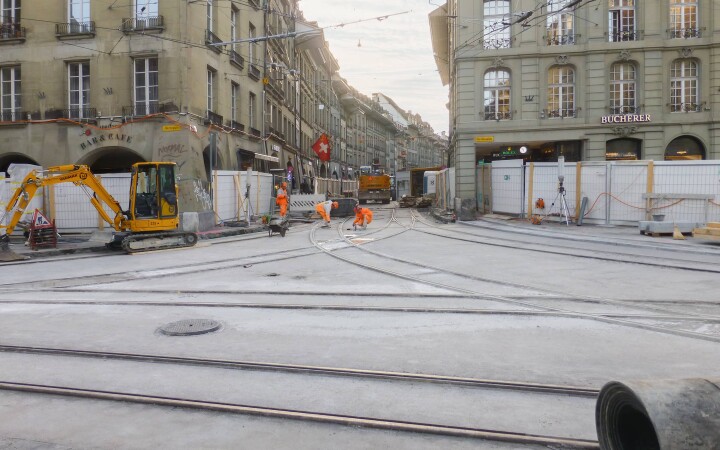

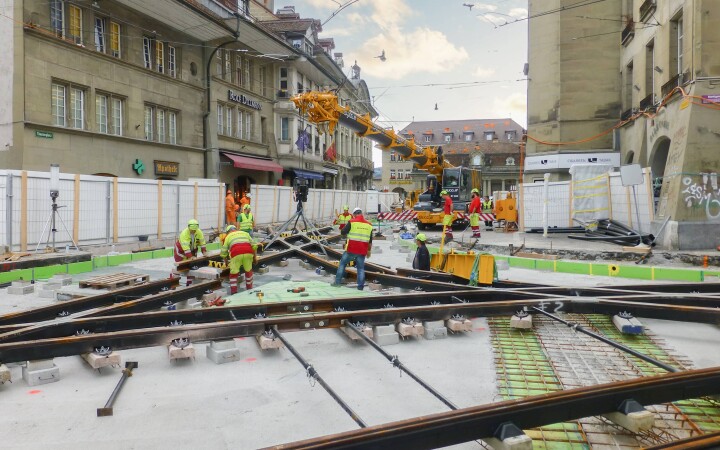

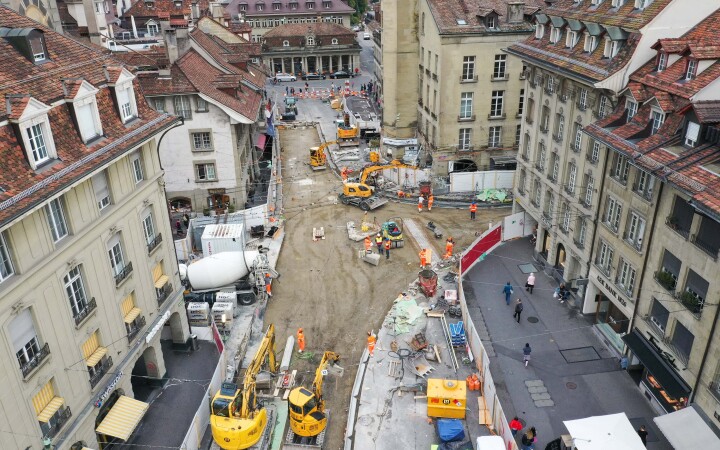

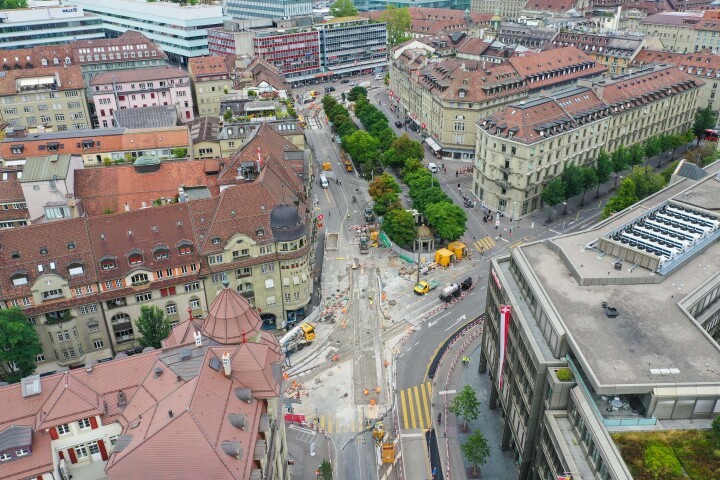

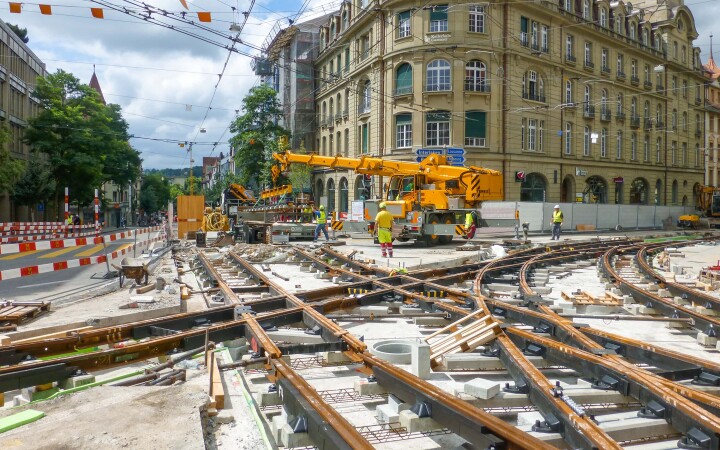

Der Hotspot des Berner Tramnetzes, das Weichendreieck Zytglogge, erhielt in den Herbstferien 2019 eine neue Gleisanlage. Die hohen Belastungen, in den acht Jahren zuvor, hatten diese Arbeiten notwendig gemacht.

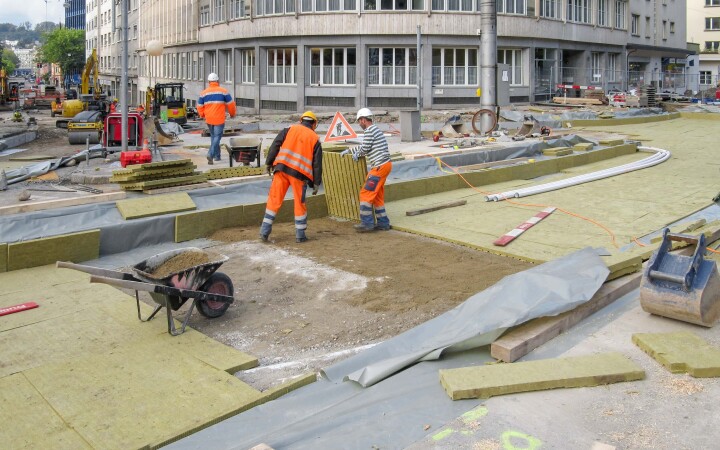

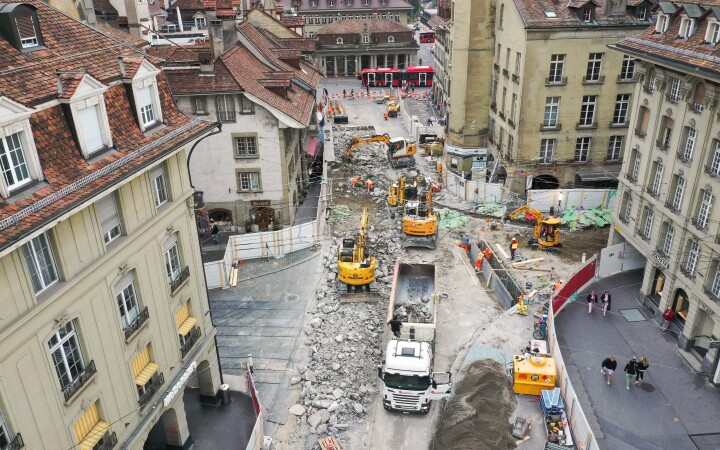

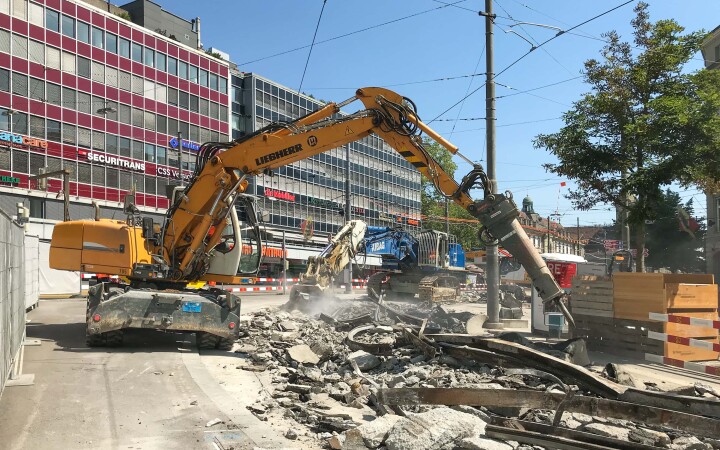

Die Arbeiten fanden jeweils in einer dreiwöchigen Intensivbauphase im 2-Schichtbetrieb von Montag bis Samstag, von 06.00 bis 22.00 Uhr, statt. Während den Bauarbeiten wurden der öffentliche und private Verkehr sowie der Fuss- und Veloverkehr umgeleitet.

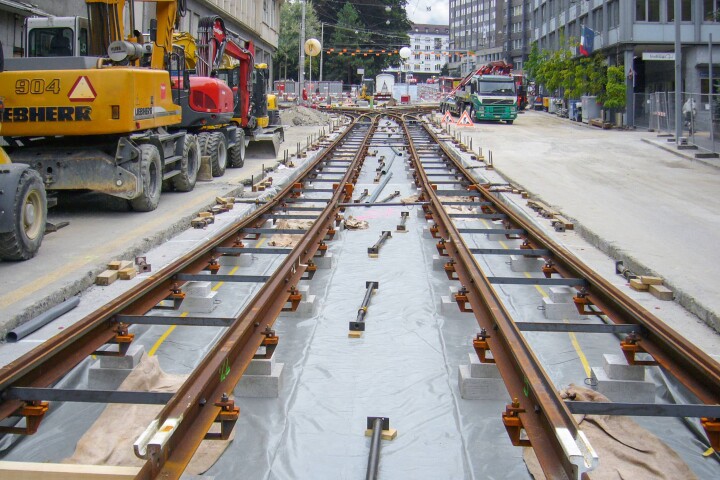

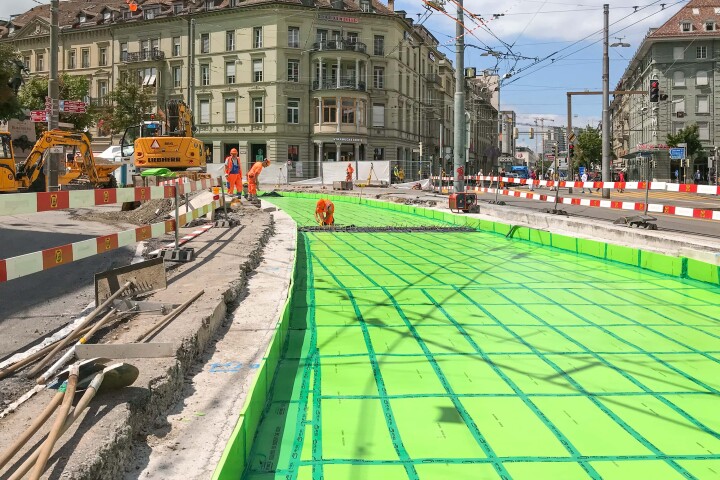

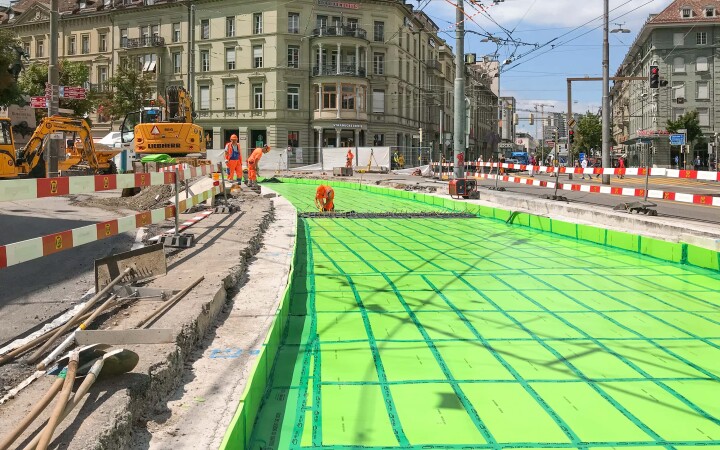

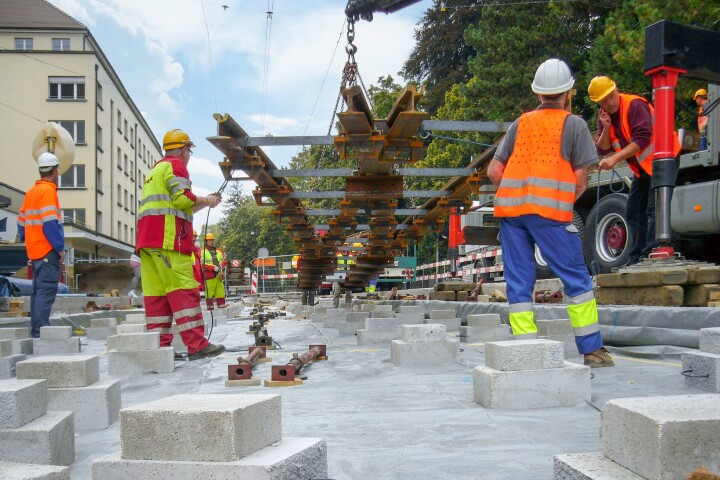

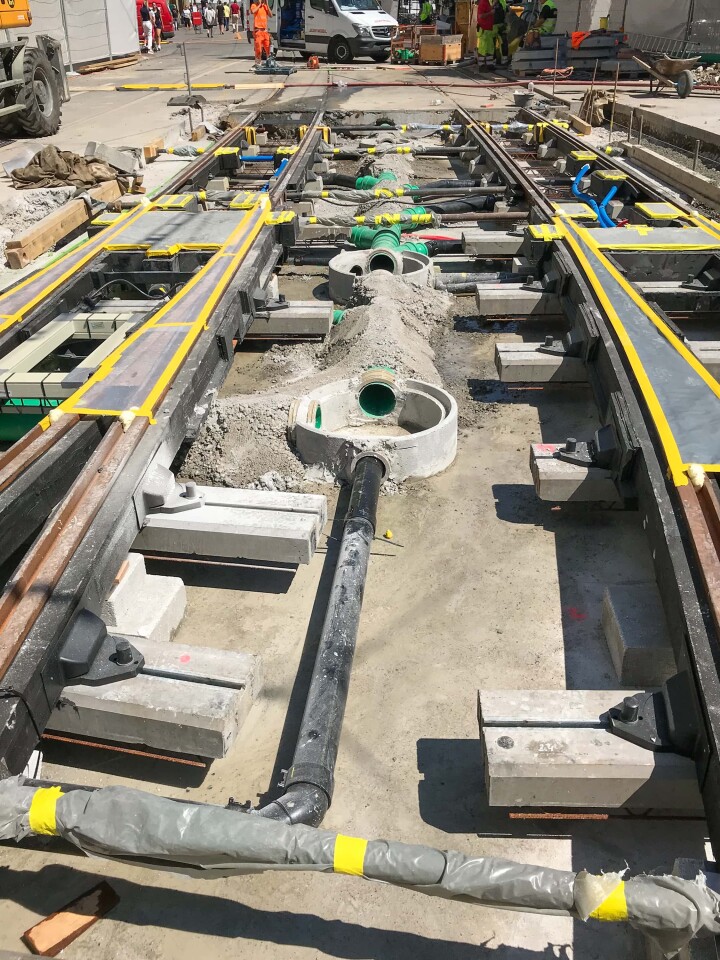

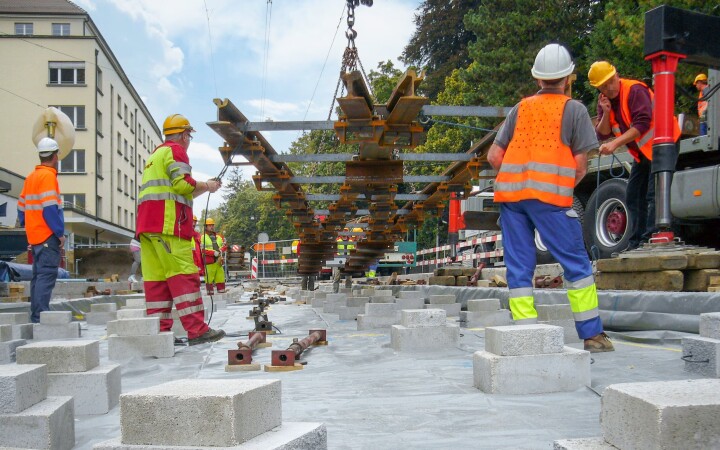

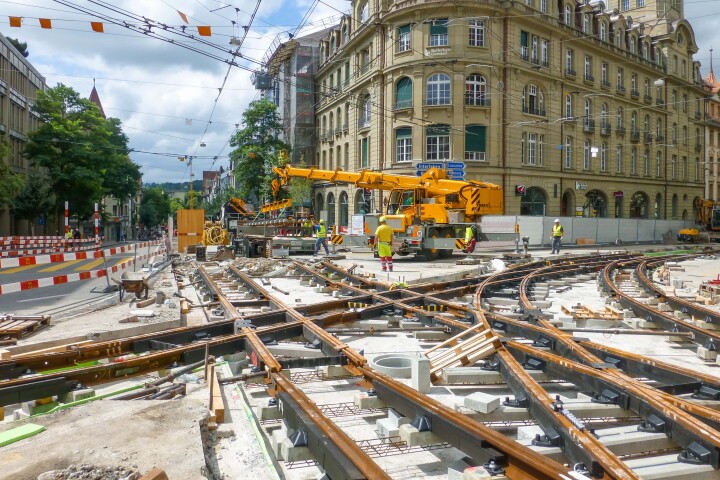

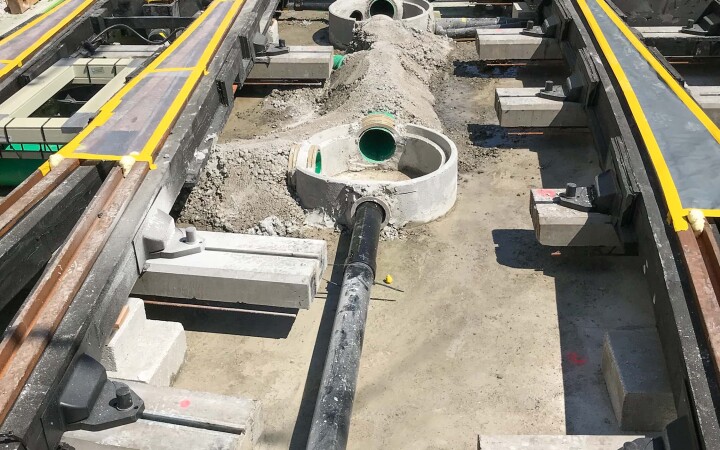

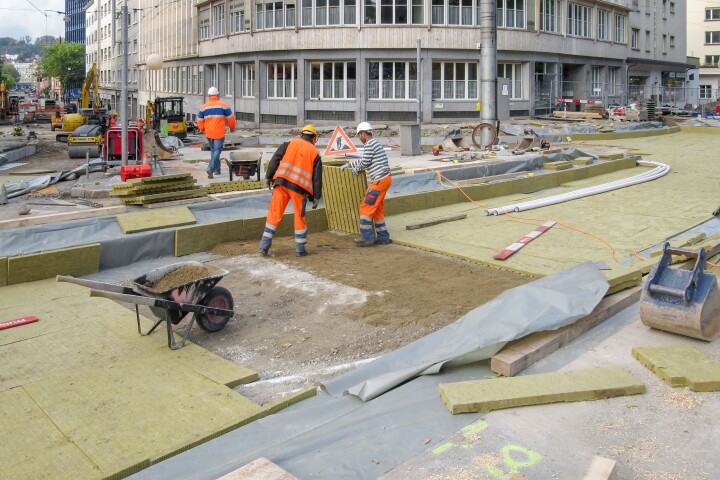

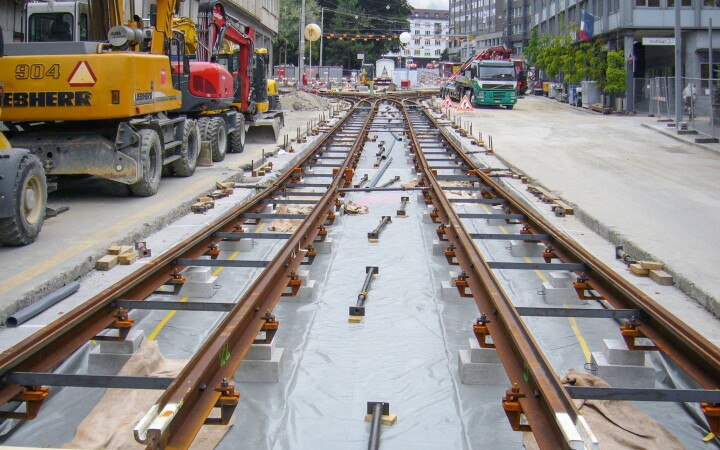

In allen vier Projektbereichen wurde ein neues Gleissystem verbaut. Dabei behielt man das Massefedersystem, bei dem ein Betonkörper auf einer Isolation wie als Feder wirkt, bei. Beim neuen System werden die Schienen auf Schwellen gelagert und mit Klemmen auf diesen fixiert.
Mit dem neuen Gleissystem soll zukünftig der Schienenersatz in kürzerer Zeit erfolgen. Ein totaler Ersatz des gesamten Massefedersystems soll dadurch vermieden werden. Zukünftig müssen nur noch die obersten rund 20cm des Massefedersystems abgebrochen, die Schiene ersetzt und wieder mit Beton oder Belag aufgefüllt werden. Der Beton unterhalb der Schwellen kann bestehen bleiben.
